『鶴田の家』24-02

リノベ中|すべて

建築中レポート

1. 2024年10月01日
屋祓い

屋祓い

屋祓いと着工式を行いました

2. 2024年10月11日

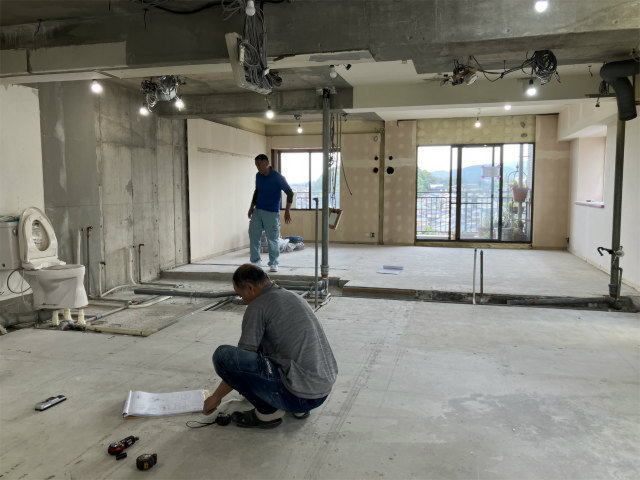

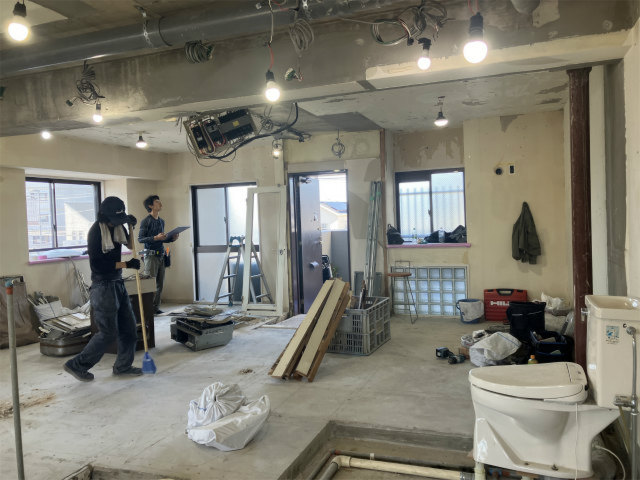

解体工事

解体工事

解体工事がスタートして
約1週間
電気屋さんも
事前に既存の配線経路をチェック

3. 2024年10月17日
墨だし

墨だし

すっかりスケルトン状態に
大工さんと設備屋さんと
一緒にどの位置に
水廻りがくるのか事前に
確認していきます

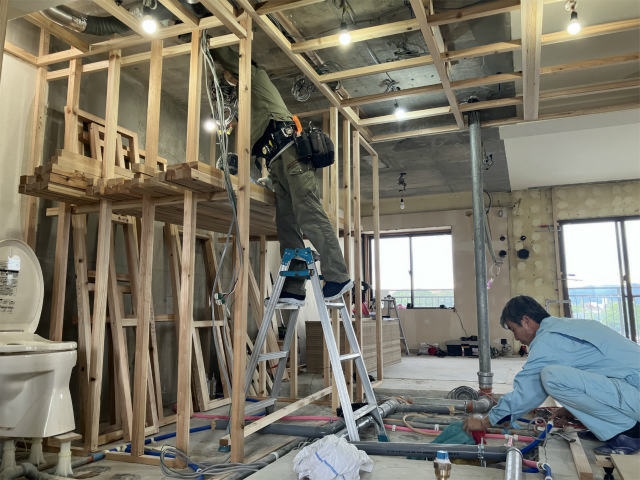

4. 2024年10月31日
電気・設備工事

電気・設備工事

大工工事がスタートし始めて
追いかけるように
電気屋さんと設備屋さんも
同時進行で進めます

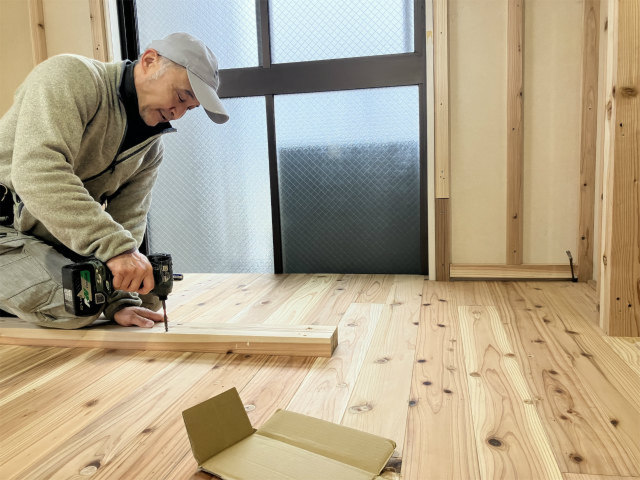

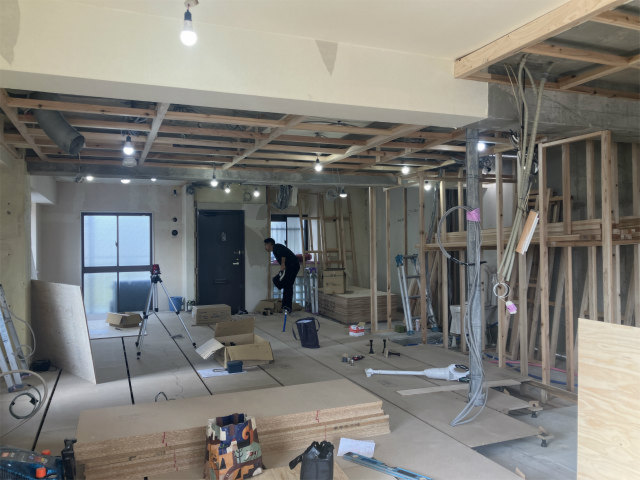

5. 2024年11月05日
大工工事

大工工事

床の防音工事も進んでおります
仮設で電気屋さんがつけている照明が
ぽつぽつと下っていて
かわいいですね

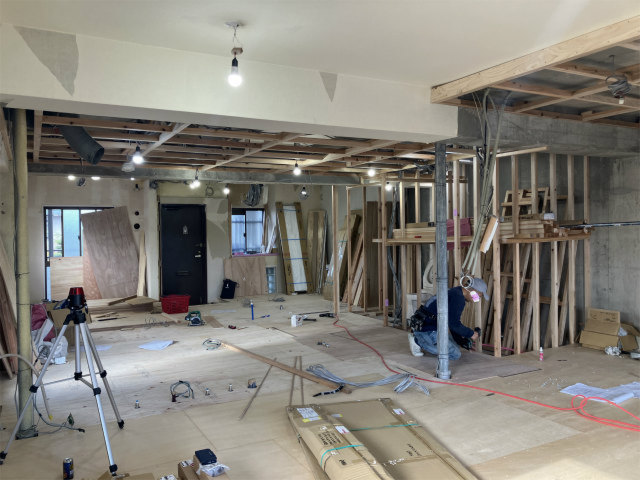

6. 2024年11月11日
大工工事

大工工事

えっ・・工事進んでる・・?
と思われるかもしれませんが
床の下地張が終わりました~!
仕上げによって数ミリの段差付けて
見切りを入れて・・
見えない細かい部分を進めています

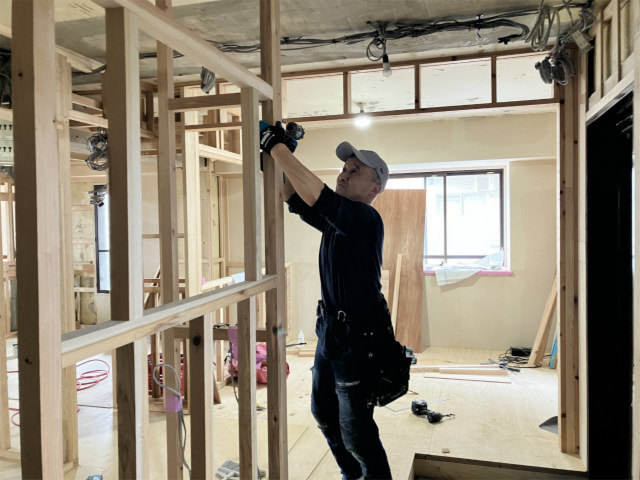

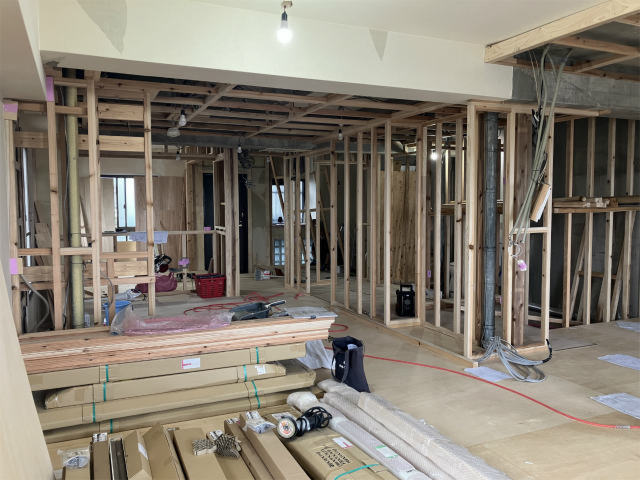

7. 2024年11月15日
大工工事

大工工事

細かいところまで図面を読み込んで
進めてくれてます

8. 2024年11月15日
大工工事

大工工事

間仕切り出来てました・・!
感動~!

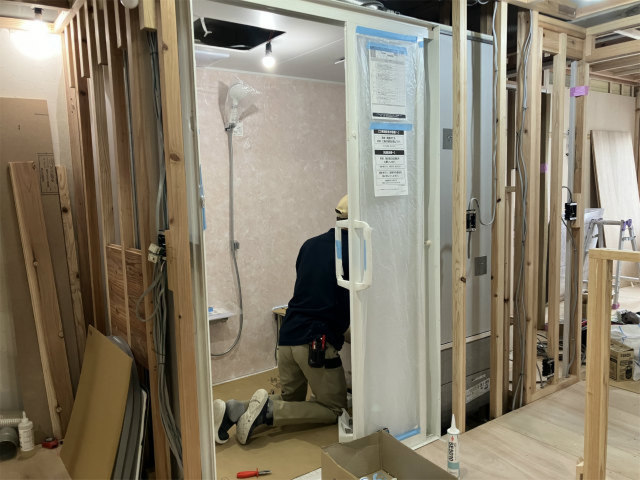

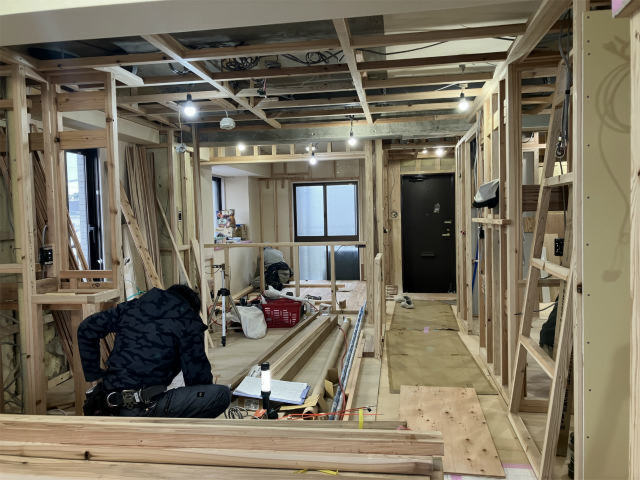

9. 2024年11月26日
ユニットバス工事

ユニットバス工事

ユニットバスの施工日でした!
アクセントの壁はピンク!明るいですね

10. 2024年11月26日
電気工事

電気工事

今日は電気屋さんも入ってました
皆で相談しながら進めることもしばしば

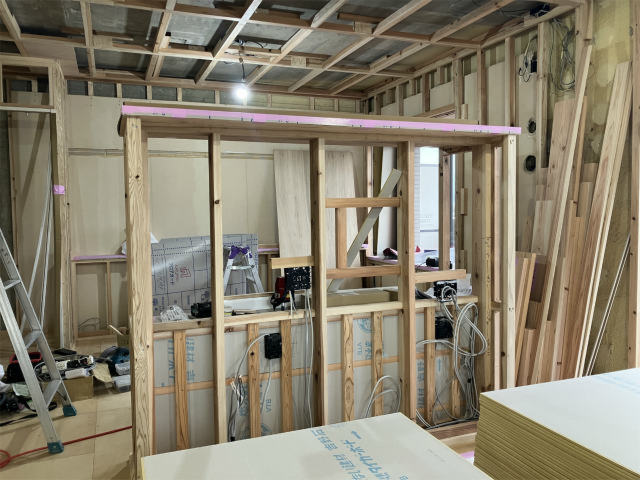

11. 2024年11月26日
大工工事

大工工事

ででん!
リビングとbedroomはゆるーく
造作家具で間仕切ります
ここも見せ場の一つ

12. 2024年11月26日
大工工事

大工工事

仕事部屋になるところは
杉の床材
マンションだけど木の香りがして
肌触りが気持ちいいです
大工さんはここで大仕事あります
お楽しみに

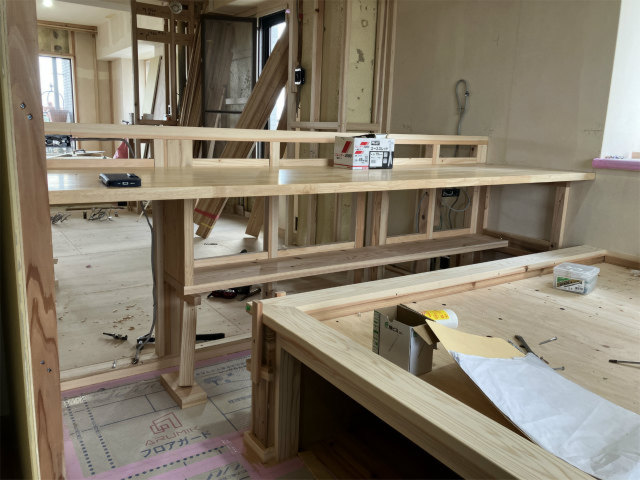

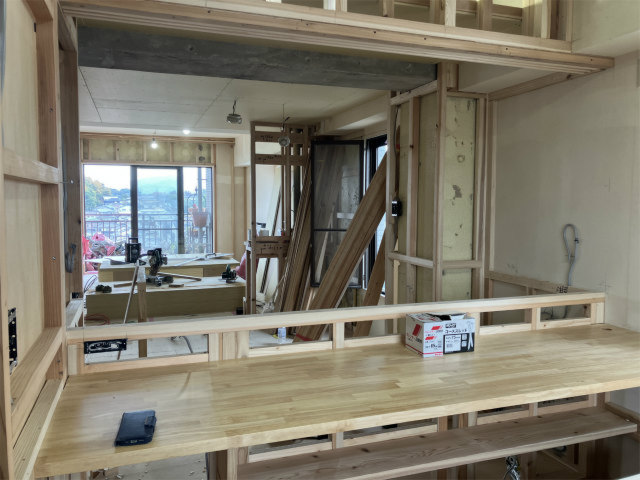

13. 2024年12月06日
大工工事

大工工事

仕事部屋には小上がりのあれが・・!

14. 2024年12月06日
大工工事

大工工事

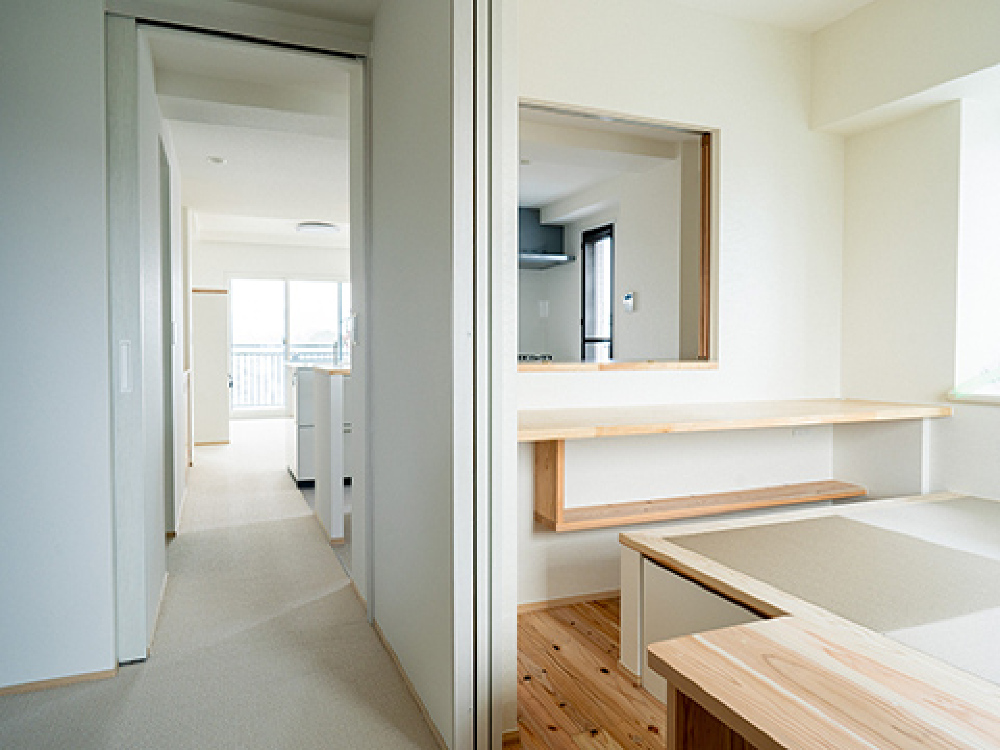

仕事部屋のカウンターからは
キッチンを抜けてリビングの先の
バルコニーまで見通せます
デスクワークしながらの
景色最高ですね!

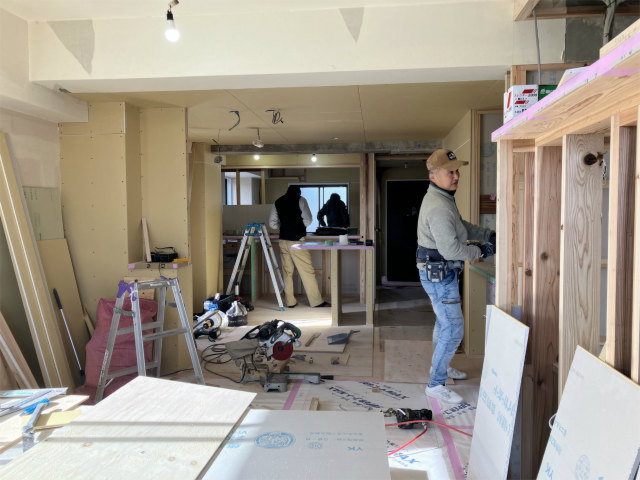

15. 2024年12月12日
大工工事

大工工事

いよいよ大工工事も大詰め
電気屋さんも入ってました!

16. 2025年01月06日

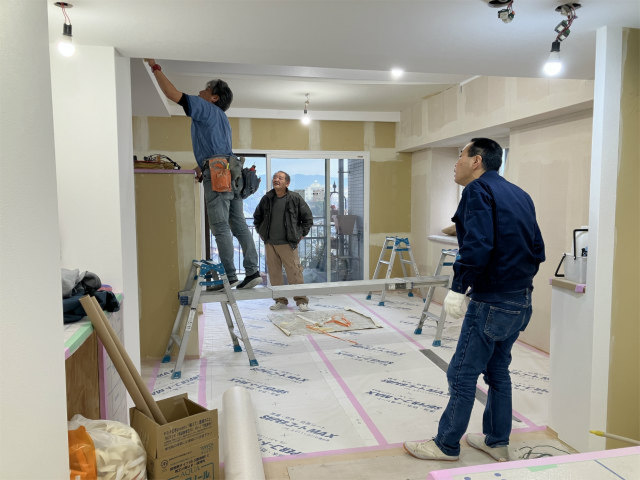

内装工事

内装工事

大工さんの工事が終わって
クロス工事がスタートしました!
みんなから見られてると
緊張しますよね~

17. 2025年01月27日
引渡間近

引渡間近

最後のカーペット工事まで終わりました!
玄関を開けた景色です

18. 2025年01月27日
引渡間近

引渡間近

玄関のすぐ横には仕事部屋が
小上がりの畳スペースに
腰かけてカウンターの向こう側は
キッチンになっています
畳の下はもちろん収納に!

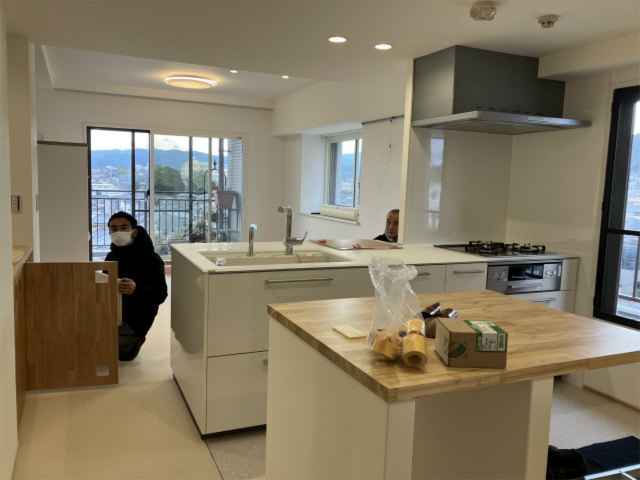

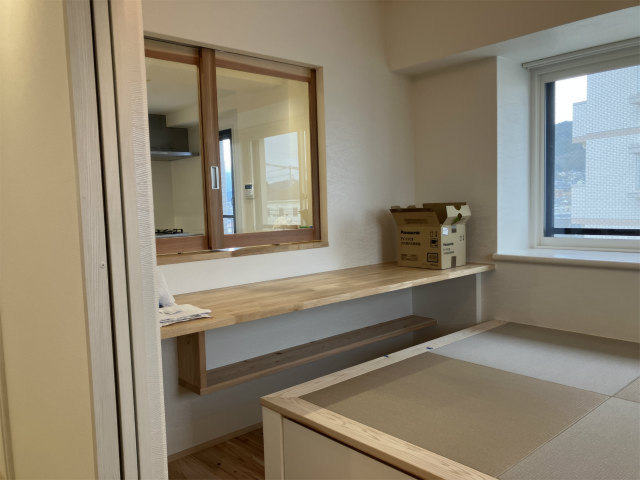

19. 2025年01月27日
引渡間近

引渡間近

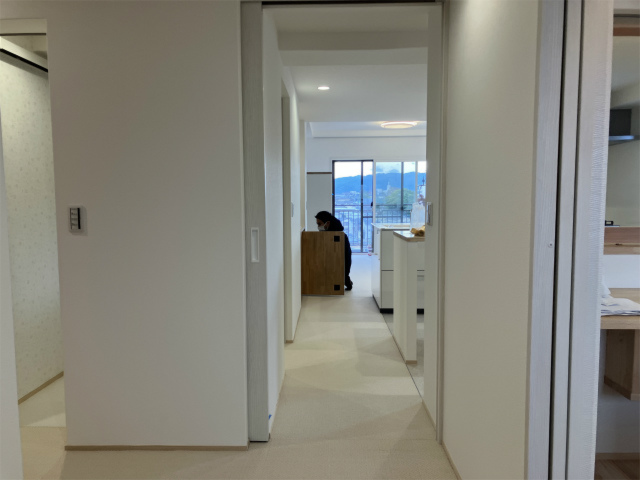

明るいLDKになりました!
ん?西牟田が何か訴えてますね

20. 2025年01月27日
引渡間近

引渡間近

ワンルームのような暮らし方が理想
と最初のコンセプトを守りつつ
計画は進みました

造作のTVスペースの後ろが寝室になっていて
間仕切りは作らず開放的な空間に

21. 2025年01月27日
引渡間近

引渡間近

寝室のベッドヘッドはアクセントクロスに
ホワイトをベースにエレガントな雰囲気に

22. 2025年01月27日
完成間近

完成間近

寝室側のTV棚ももちろん完備
休日の朝はゆっくり過ごせそうですね

23. 2025年03月14日

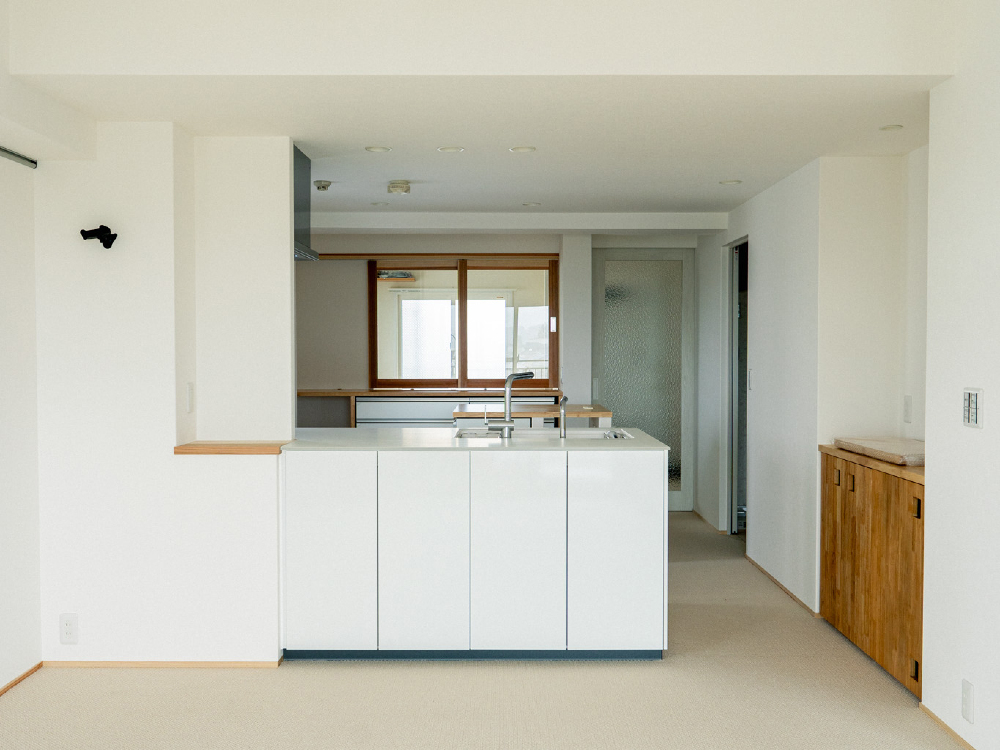

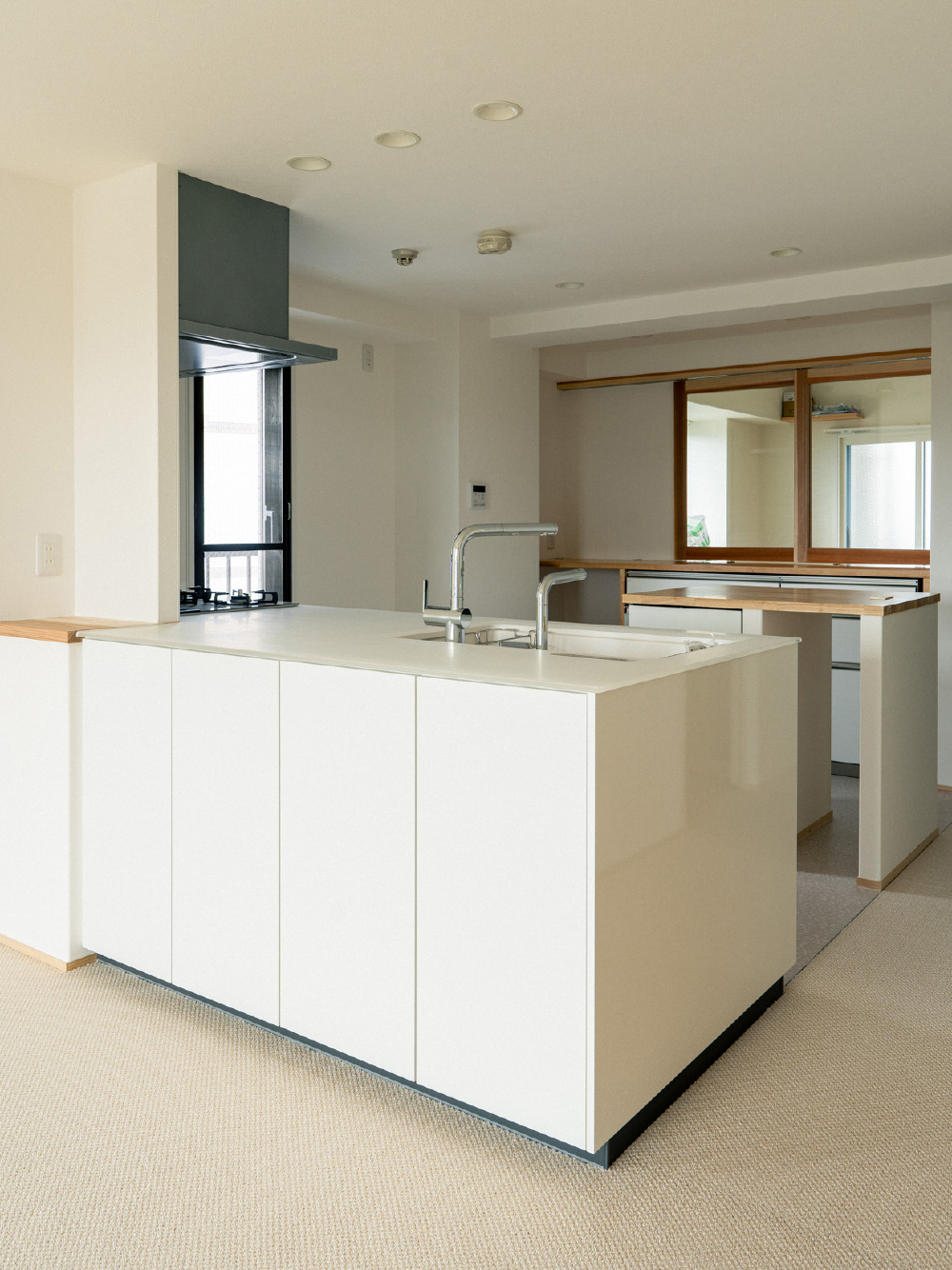

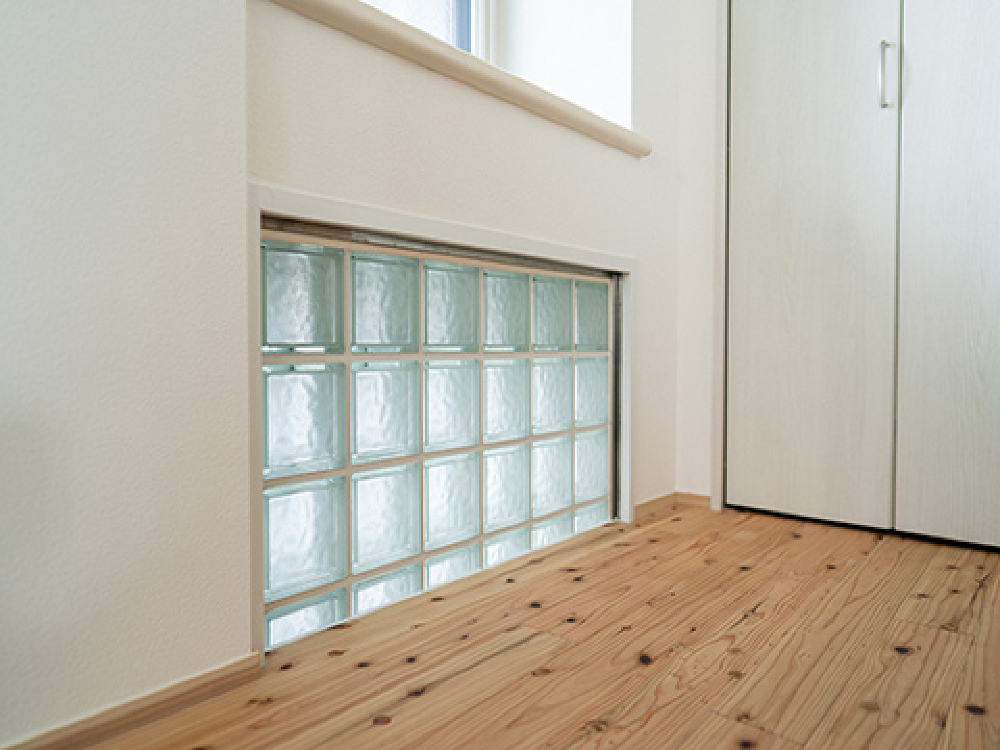

完成写真
